北辰东道管廊工作完成情况

发布日期:2022-06-14 18:30 来源:天津市北辰区住房和建设委员会
字号

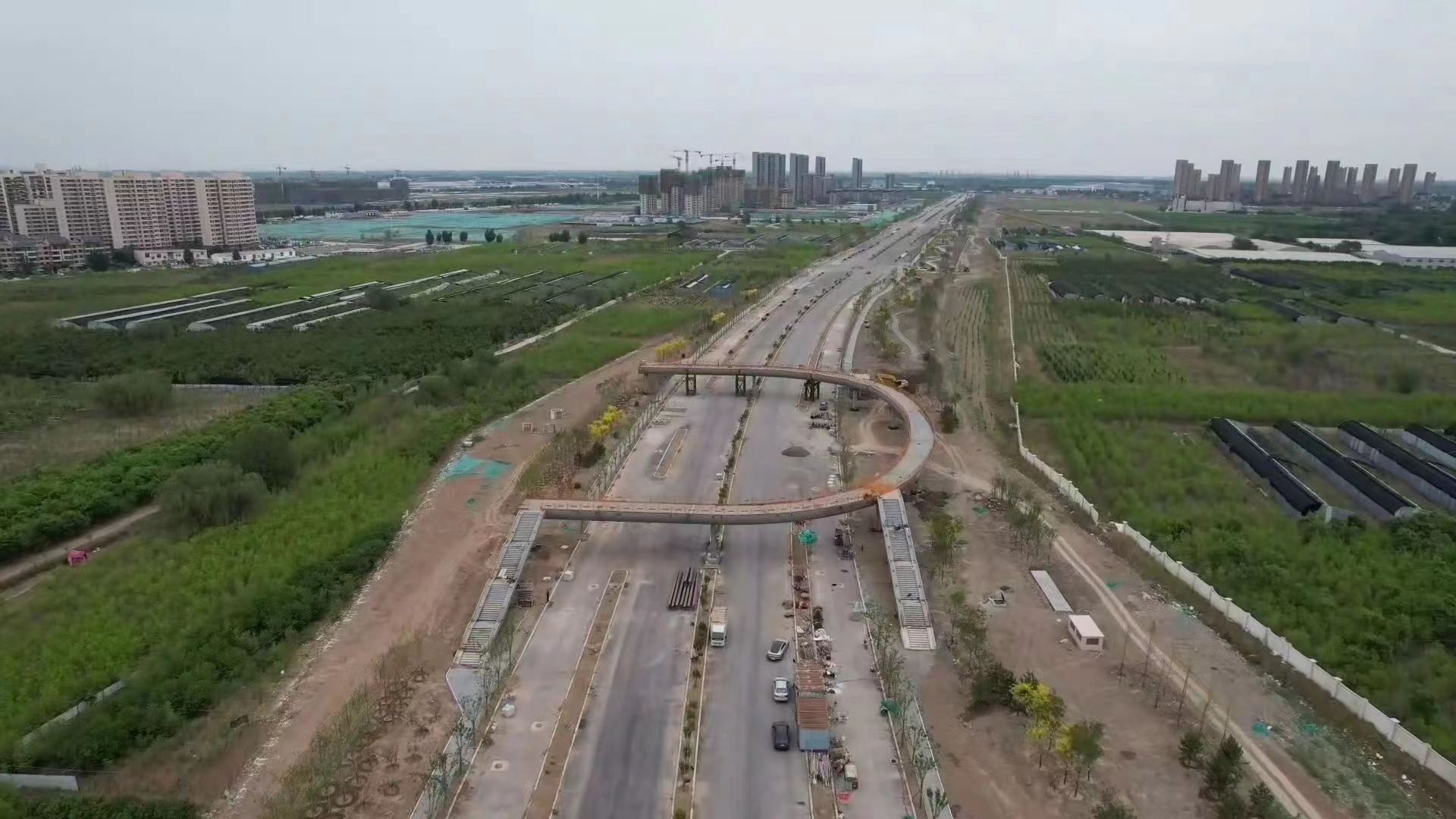

北辰东道道路、综合管廊及附属工程于2019年8月5日开始施工,截止2022年6月14日已经完成的工程量:管廊工程完成桩机施工约4570米,约占总体的96.8%;开挖土方4570米,约占总体的96.8%;管廊主体砼施工4570米,约占总体的96.8%;回填土施工4500米,约占总体的95%。廊内地坪已经完成4500米;淀南引河段箱涵主体及护砌工程全部完成;外环河箱涵主体已经验收,护砌全部完成。监控中心主体结构及内外装修已经全部完成;雨污排水及过路管线工程已全部完成;电气工程:哈芬槽支架安装完成19688米、桥架安装42800米、线管安装53550米、扁钢安装42850米、热力舱支架安装9222米,电力舱110kV支架单侧安装8500米,照明管线36250米,照明导线敷设11万米,电气电缆100650米。自控:自控电缆445975米,环控、安防、通信末端全部安装完成。电子液压井盖接线送电,12-13号配电区间桥架安装。12-13号配电区间AP柜下口电缆敷设。消防进线完成8-12号设备间穿线。电子围栏单体组装,调试问题处理。监控中心平台程序调试。道路工程开槽约4981米、碎石回填约4981米、10%灰土回填约4981米、12%灰土回填约4981米、二灰碎石铺设4981米、中(粗)粒式沥青路面4395米。绿化种树乔木、灌木约12500棵、平整场地约95%;园林游步道石材路面铺装8800平,完成100%,透水混凝土1900平,庭院灯安装150盏。交设及路灯配套工程预埋管线完成95%,路灯基础完成222个,变电箱基础4个;交通信号、标志牌基础180个。人行天桥下部结构已安装完成,上部箱梁已完成吊装及焊接工作11节,共计200.4米;监控中心完成竣工验收。

下半年工作计划:管廊工程计划(除东侧加油站部位外,因新冠肺炎疫情停工,暂定管廊工程完工工期顺延至6月20日);道路工程计划(除东侧津围线开口部位外,因新冠肺炎疫情停工,暂定道路工程完工工期顺延至8月8日);人行天桥工程计划(因新冠肺炎疫情停工,暂定人行天桥完工工期顺延至7月1日)
